公交候车亭制作施工流程有哪些
发布时间:2019-11-02 | 关注: 2027返回列表

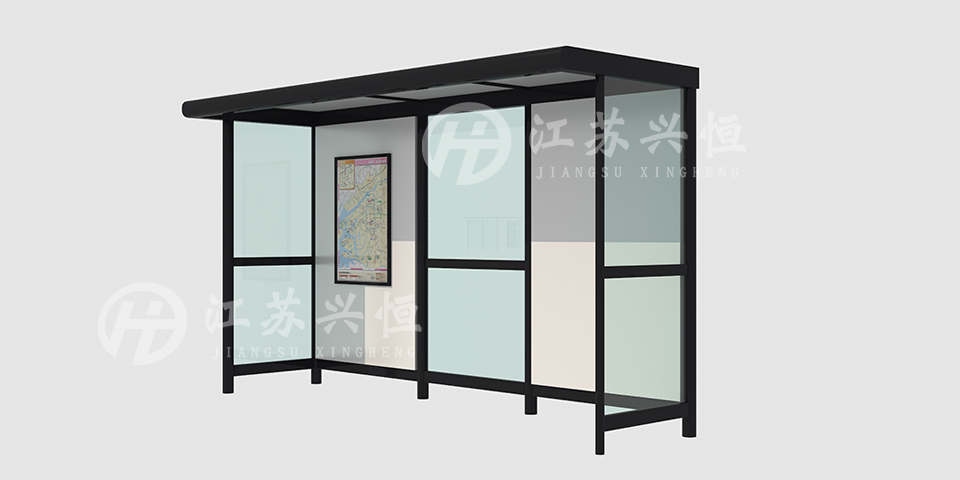

①候车亭顶部使用60毫米厚涂层钢化玻璃。
②候车亭使用80 * 80 *3毫米镀锌方形管材与顶梁焊接结构,表面喷塑闪银灰色氟碳涂料。
③候车亭顶部支撑使用100 * 50×3.5毫米的镀锌方形管材,镀锌方形管材和横梁螺钉连接,表面喷塑闪银灰氟碳涂料。
④候车亭顶横梁支撑使用100 * 100 *4.0毫米镀锌方形管材,镀锌方形管材纵束焊接,表面喷塑闪银灰氟碳涂料。
Ⅱ、公交车候车亭立柱。
①用5毫米厚100毫米×150毫米镀锌方形管材做为立柱,立柱表面喷氟碳涂料。
②候车亭立柱装饰使用规格为2500*3毫米铝型材,铝型材表面喷氟碳漆,内套方形管材。
③候车亭立柱和灯箱,顶部承托弓之间配套使用采用不锈钢螺栓连接。
Ⅲ、公交车候车亭灯箱。
①镀锌方形管材焊接内结构,外包1.5毫米镀锌板6毫米钢化玻璃(耐力板)。
②灯箱内配备了40瓦节能灯管。
③灯箱内配备了二拖一的40瓦镇流器。
④灯管架使用1.5毫米厚碳钢板材,磷化,表面喷户外粉处理。
⑤每个公交车站点设置漏电开关,时控开关总成各一套。
Ⅳ、公交车候车亭站牌。
采用1000 *400* 600的混凝土基础,900 *300 *12毫米铁板,?20,?8螺栓,外包1.2毫米镀锌板的5毫米耐力板,包括照明系统。
Ⅴ、公交车候车亭基础预埋件。
①柱基的底部座使用的是300*300*12毫米的铁板,铁板与立柱进行焊接。
②预埋内嵌使用C20标号的混凝土。
③平板与垂直钢之间采用电焊焊接。
Ⅵ、公交车候车亭基础混凝土比例与浇灌。
混凝土比例:1:3:4。混凝土需要浇灌两次。
